“역 생긴대!” 소리에 설레서 달려가기 전에 잠깐만요. 호재 기사에는 이미 확정된 것과 아직 ‘예정’인 것이 섞여 있어요. 이 차이를 모르면 남들이 다 아는 뉴스에 뒤늦게 반응하거나, 반대로 너무 일찍 기대하다 일정이 밀려 속상해질 수 있어요. 최근 기사 두 건으로 읽는 법을 연습해 볼게요.
사례 1: 신안산선, 개통 일정이 계속 밀리고 있어요

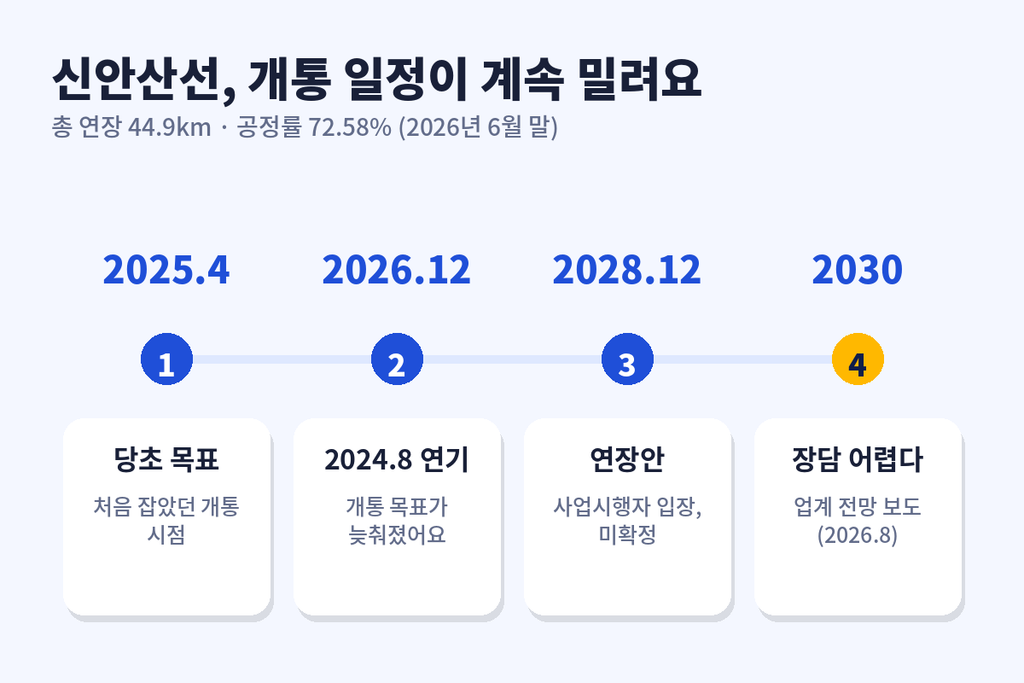

신안산선은 총 연장 44.9km 광역철도로, 2026년 6월 말 기준 공정률이 72.58%예요. 처음엔 2025년 4월 개통이 목표였고, 2024년 8월에 2026년 12월로 늦춰졌어요. 이후 광명 구간 사고로 공사가 멈추면서 사업시행자는 공사 기간을 2028년 12월까지 늘려야 한다는 입장이에요. 이 연장안은 아직 확정이 아니에요. 업계에서는 2030년 개통도 장담하기 어렵다는 말이 나온다고 2026년 8월 기사가 전했어요. 확정된 건 현대로템과의 전동차 93량(약 2,353억 원) 계약 정도예요.
사례 2: 천안아산역 일대, 계획이 많아요

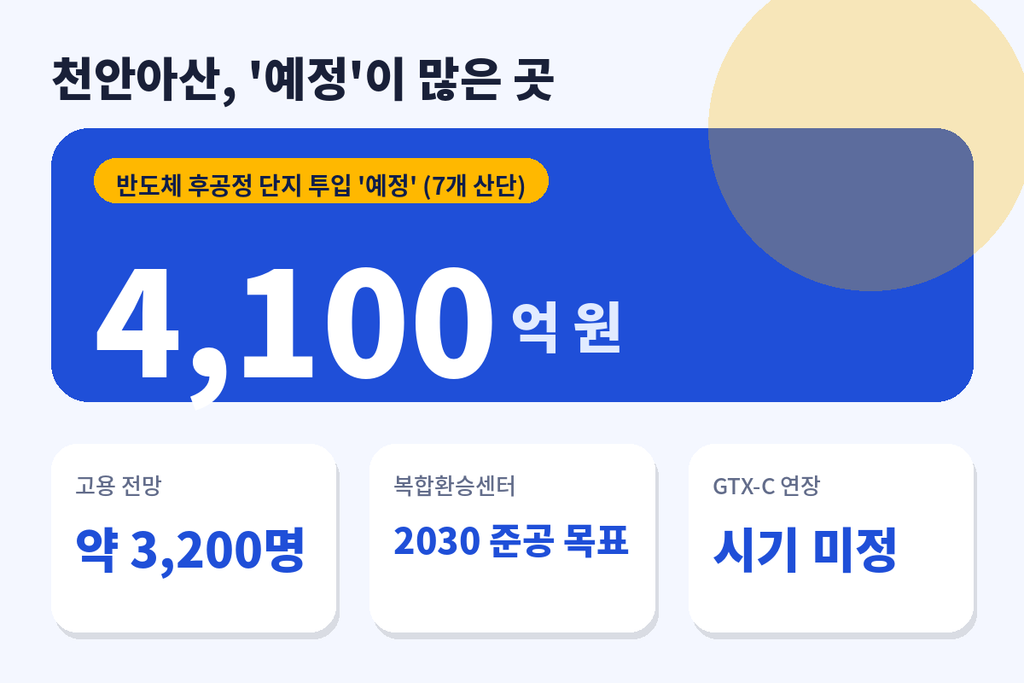

2026년 10월 14일 기사에 따르면 천안·아산 7개 산업단지에 반도체 후공정 특화단지 관련 국비와 민간 자금 4,100억 원이 투입될 ‘예정’이고, 2030년까지 약 3,200명의 고용이 ‘전망’된다고 해요. 광역복합환승센터는 2030년 준공을 ‘목표’로 추진 중이고, GTX-C 연장은 개통 시기가 정해지지 않았어요. 전부 계획 단계라는 점이 포인트예요. 오피스텔 분양이 진행 중이라는 사실과 주변 개발 계획이 실제로 이뤄지는 것은 별개의 문제라서, 기사를 읽을 때 문장마다 ‘이미 된 일’인지 ‘될 일’인지 표시해 보면 훨씬 선명해져요.

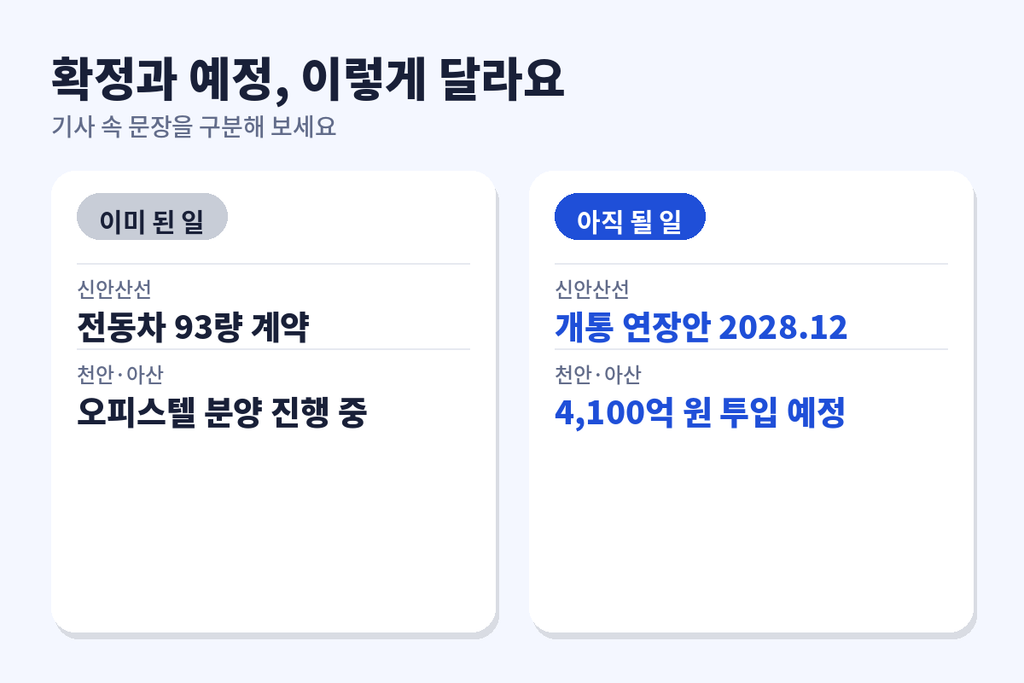

결국 같은 ‘호재’라도 확정된 정도에 따라 무게가 전혀 다르다는 뜻이에요.

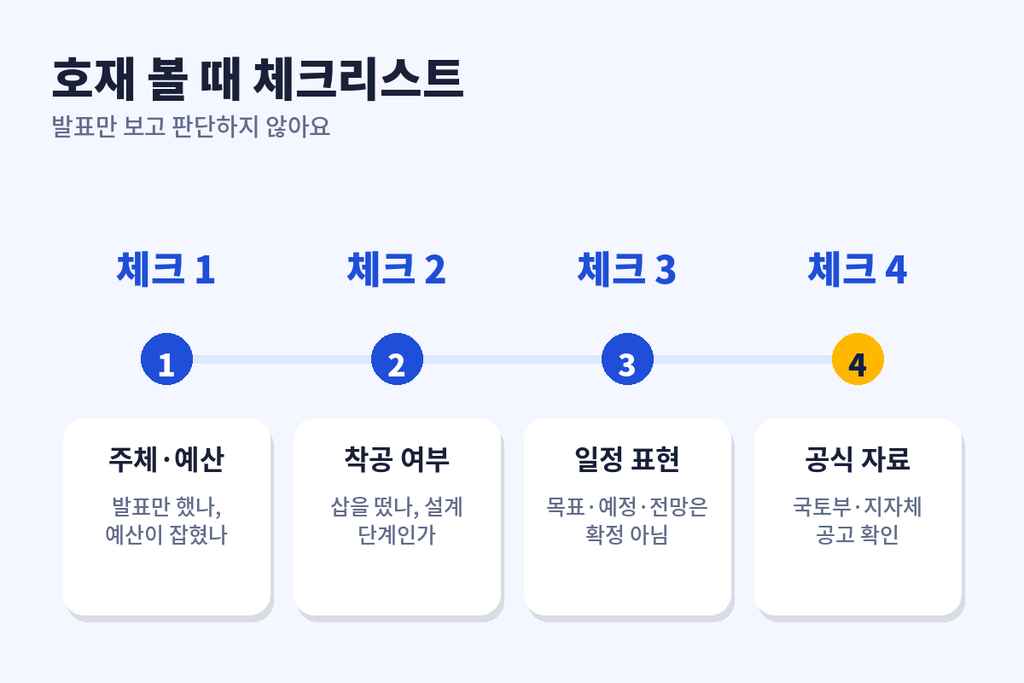

호재를 볼 때 체크리스트

- 주체와 예산이 확정됐는지: 발표만 했는지, 예산이 잡혔는지 구분해요.
- 착공 여부: 삽을 떴는지, 설계 단계인지 확인해요.
- 일정 표현: ‘목표’, ‘예정’, ‘전망’은 확정이 아니에요.
- 공식 자료: 국토교통부, 지자체 공고로 교차 확인해요.
직접 확인하는 습관이 제일 중요해요. 기사 속 숫자는 투자 규모인지, 목표 인원인지, 실제 집행된 금액인지부터 구분해서 메모해 두면 나중에 일정이 바뀌어도 판단이 흔들리지 않아요. 특히 ‘투입될 예정’ 같은 표현이 나오면 누가 언제 집행하는지까지 따라가 보세요.
핵심 요약

호재는 기사 제목이 아니라 확정 단계로 판단해야 해요. 신안산선처럼 개통 시점이 반복해서 바뀔 수 있고, 천안아산처럼 ‘예정’이 많은 곳은 진행 상황을 계속 확인해야 해요. 일정 지연 위험도 함께 따져 보고, 특정 지역을 추천하는 글이 아니라 읽는 연습용 사례라는 점도 기억해 주세요.
출처
- 공사 재개 앞뒀지만···신안산선, 2030년 개통도 장담 못 한다 (시사저널e, 2026.08.21): https://www.sisajournal-e.com/news/articleView.html?idxno=423206
- 고속철도에 GTX-C 연장까지…천안아산역 일대 개발 속도 (한국금융신문, 2026.10.14): https://www.fntimes.com/html/view.php?ud=202610141500355172b372994c95_18
본 글은 정보 제공 목적으로 작성되었으며, 특정 지역·단지에 대한 투자나 매수·매도를 추천하는 내용이 아닙니다. 투자 판단과 그에 따른 책임은 본인에게 있습니다.
